Thời Gian Ra Sổ Hồng Căn Hộ Phú Mỹ Hưng: Bao Lâu, Ai Làm Và Khi Nào Nhận Được?

Thời gian ra sổ hồng căn hộ Phú Mỹ Hưng theo quy định pháp luật là khoảng 60 ngày làm việc kể từ ngày bàn giao căn hộ, bao gồm 50 ngày chủ đầu tư nộp hồ sơ và tối đa 10 ngày cơ quan nhà nước xử lý cấp sổ theo Luật Nhà ở 2023 và Nghị định 101/2024/NĐ-CP. Tuy nhiên, thực tế người mua căn hộ PMH thường chờ từ 6 đến 12 tháng mới cầm được sổ hồng, do quy trình liên ngành giữa Văn phòng Đăng ký đất đai và Chi cục Thuế khu vực thường kéo dài hơn mốc pháp lý quy định.

Về trách nhiệm làm sổ hồng, chủ đầu tư Công ty TNHH Phát triển Phú Mỹ Hưng là bên chịu trách nhiệm chính theo luật, phải chủ động nộp hồ sơ đề nghị cấp sổ hồng thay cho toàn bộ người mua trong dự án. Bên cạnh đó, người mua cần phối hợp bằng cách cung cấp đầy đủ giấy tờ cá nhân và nộp thuế trước bạ kịp thời để không làm chậm tiến độ xử lý hồ sơ của cơ quan nhà nước.

Ngoài ra, một thực tế đáng lo ngại là một số dự án PMH đã chậm ra sổ hồng nhiều năm, điển hình là Hưng Phúc Premier với hơn 4 năm cư dân chưa nhận được giấy chứng nhận dù nhân viên bán hàng cam kết “trong vòng 1 năm sau bàn giao”. Nguyên nhân chủ yếu đến từ vướng mắc trong quy trình phối hợp liên ngành hành chính, không phải do chủ đầu tư cố tình trì hoãn.

Để bắt đầu, bài viết dưới đây sẽ phân tích chi tiết toàn bộ mốc thời gian pháp lý, quy trình từng bước, trách nhiệm của từng bên và những điều người mua cần làm để nhận sổ hồng căn hộ Phú Mỹ Hưng nhanh nhất có thể.

Thời Gian Ra Sổ Hồng Căn Hộ Phú Mỹ Hưng Là Bao Lâu?

Thời gian ra sổ hồng căn hộ Phú Mỹ Hưng theo đúng quy định pháp luật là tối thiểu 60 ngày làm việc kể từ ngày bàn giao căn hộ, với điều kiện tất cả hồ sơ đáp ứng đầy đủ và không phát sinh tồn đọng hành chính.

Thời Gian Ra Sổ Hồng Căn Hộ Phú Mỹ Hưng Là Bao Lâu
Thời Gian Ra Sổ Hồng Căn Hộ Phú Mỹ Hưng Là Bao Lâu

Cụ thể hơn, con số 60 ngày này được tính từ 2 giai đoạn pháp lý riêng biệt: giai đoạn chủ đầu tư nộp hồ sơ và giai đoạn cơ quan nhà nước xử lý cấp sổ. Đây là mốc thời gian lý tưởng khi tất cả điều kiện được đáp ứng hoàn hảo, nhưng thực tế thường khác biệt đáng kể do nhiều yếu tố hành chính khách quan.

Theo Quy Định Pháp Luật, Người Mua PMH Nhận Sổ Hồng Trong Bao Lâu?

Theo quy định pháp luật hiện hành, người mua căn hộ PMH được nhận sổ hồng trong khoảng 60 ngày làm việc kể từ ngày bàn giao căn hộ, căn cứ theo 2 văn bản pháp lý cốt lõi dưới đây.

Căn cứ pháp lý thứ nhất là khoản 8 Điều 39 Luật Nhà ở 2023, quy định rõ: chủ đầu tư dự án xây dựng nhà ở thương mại phải nộp hồ sơ đề nghị cơ quan nhà nước có thẩm quyền cấp Giấy chứng nhận quyền sử dụng đất, quyền sở hữu tài sản gắn liền với đất cho người mua trong thời hạn 50 ngày kể từ ngày bàn giao căn hộ hoặc kể từ khi người mua đã thanh toán đủ tiền theo thỏa thuận hợp đồng. Đây là nghĩa vụ bắt buộc, không phải tùy chọn của chủ đầu tư.

Căn cứ pháp lý thứ hai là khoản 6 Điều 22 Nghị định 101/2024/NĐ-CP, quy định thời hạn đăng ký, cấp Giấy chứng nhận cho người nhận chuyển nhượng quyền sử dụng đất trong dự án bất động sản là không quá 10 ngày làm việc kể từ ngày cơ quan có thẩm quyền nhận được hồ sơ hợp lệ.

Như vậy, tổng thời gian pháp lý tối thiểu để người mua căn hộ PMH nhận sổ hồng là: 50 ngày (CĐT nộp hồ sơ) + 10 ngày làm việc (cơ quan nhà nước xử lý) = khoảng 60 ngày làm việc kể từ ngày bàn giao căn hộ, tương đương khoảng 2,5 đến 3 tháng tính theo ngày dương lịch thực tế.

Thực Tế Người Mua Căn Hộ PMH Chờ Bao Lâu Để Cầm Sổ Hồng?

Thực tế pháp lý tốt hơn các chủ đầu tư cùng phân khúc, nhưng thực tế thời gian chờ đợi của người mua PMH dao động từ 6 đến 12 tháng với các dự án bình thường, thay vì 60 ngày như quy định pháp luật.

Khoảng cách giữa 60 ngày pháp lý và 6 đến 12 tháng thực tế đến từ nhiều nguyên nhân cộng hưởng. Đầu tiên, sau khi CĐT nộp hồ sơ lên Văn phòng Đăng ký đất đai TP.HCM, cơ quan này phải chuyển toàn bộ hồ sơ sang Chi cục Thuế khu vực để tính và thu tiền trước bạ từng căn hộ. Quá trình này không cố định thời gian vì phụ thuộc vào khối lượng hồ sơ tồn đọng tại cơ quan thuế tại thời điểm nộp.

Cụ thể hơn, với những dự án PMH có quy mô lớn như Midtown (hàng trăm căn hộ), hồ sơ được nộp theo lô nên thời gian xử lý kéo dài hơn so với dự án nhỏ. Ngoài ra, nhân viên bán hàng của PMH thường cam kết “trong vòng 1 năm sau bàn giao sẽ có sổ hồng”, cho thấy chính CĐT cũng xác nhận thực tế thời gian chờ là 12 tháng, không phải 60 ngày theo luật.

Bảng dưới đây so sánh thời gian ra sổ hồng giữa quy định pháp luật và thực tế tại các dự án PMH, giúp người mua có kỳ vọng phù hợp khi theo dõi tiến độ:

Tiêu chí Thời gian theo Luật Nhà ở 2023 Thực tế tại PMH
CĐT nộp hồ sơ Tối đa 50 ngày Thường đúng hoặc sớm hơn
Cơ quan nhà nước xử lý Tối đa 10 ngày làm việc 3 đến 9 tháng (do tồn đọng thuế trước bạ)
Tổng thời gian từ bàn giao ~60 ngày làm việc 6 đến 12 tháng (dự án bình thường)
Trường hợp chậm nhất Không giới hạn nếu vướng mắc Hưng Phúc Premier: hơn 4 năm

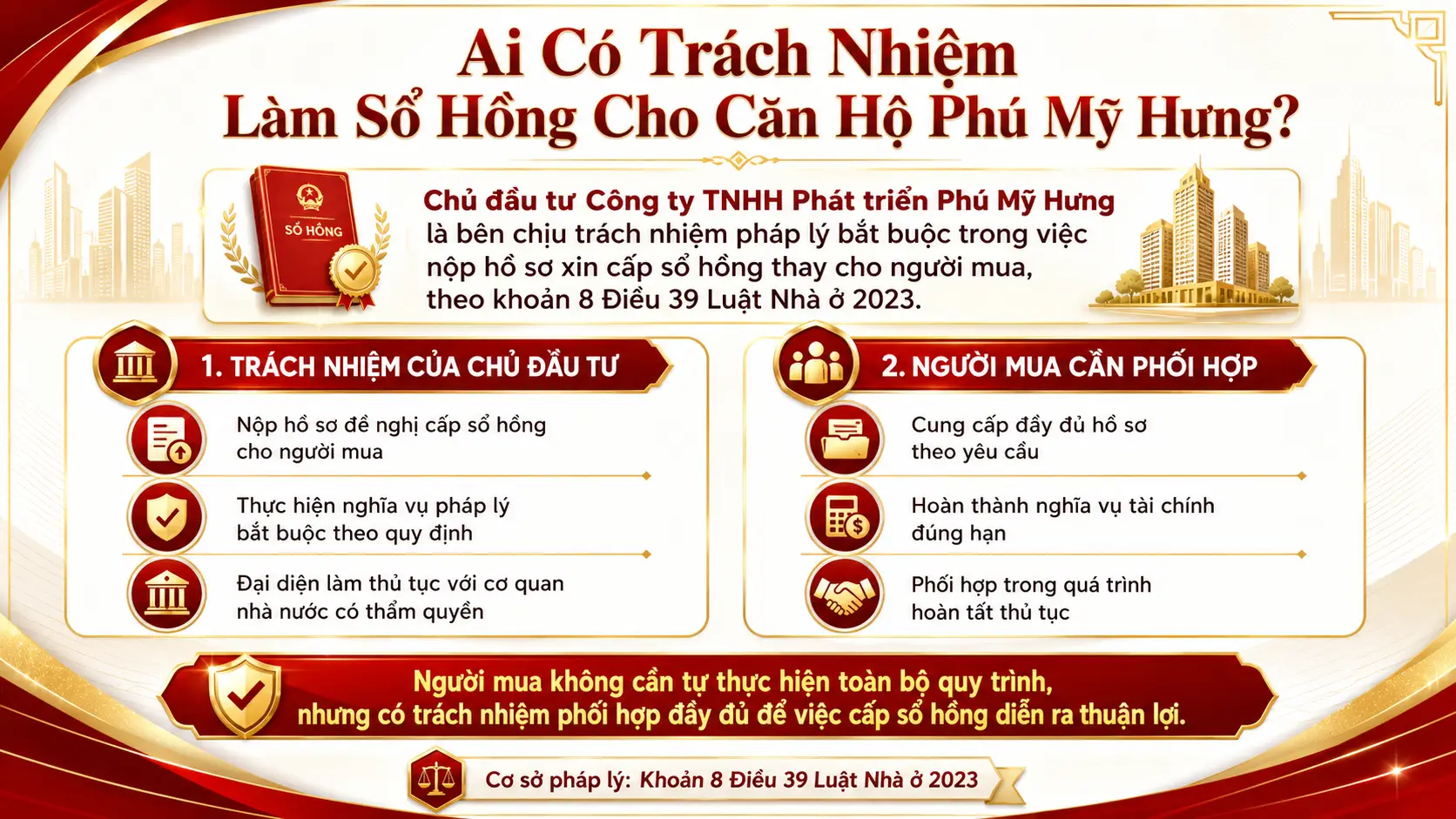

Ai Có Trách Nhiệm Làm Sổ Hồng Cho Căn Hộ Phú Mỹ Hưng?

Chủ đầu tư Công ty TNHH Phát triển Phú Mỹ Hưng là bên chịu trách nhiệm pháp lý bắt buộc trong việc nộp hồ sơ xin cấp sổ hồng thay cho người mua, theo khoản 8 Điều 39 Luật Nhà ở 2023. Người mua không cần tự thực hiện toàn bộ quy trình, nhưng có trách nhiệm phối hợp cung cấp hồ sơ và hoàn thành nghĩa vụ tài chính đúng hạn.

Ai Có Trách Nhiệm Làm Sổ Hồng Cho Căn Hộ Phú Mỹ Hưng
Ai Có Trách Nhiệm Làm Sổ Hồng Cho Căn Hộ Phú Mỹ Hưng

Tuy nhiên, pháp luật cũng cho phép người mua tự thực hiện thủ tục cấp sổ hồng nếu có nhu cầu, không cần chờ CĐT làm thay. Trong trường hợp này, CĐT có nghĩa vụ cung cấp đầy đủ hồ sơ pháp lý dự án để người mua hoàn tất quy trình tại Văn phòng Đăng ký đất đai TP.HCM.

Chủ Đầu Tư PMH Phải Thực Hiện Những Bước Gì Và Trong Thời Gian Bao Lâu?

Chủ đầu tư PMH phải thực hiện 4 nhóm nghĩa vụ chính trước và sau bàn giao để bảo đảm điều kiện cấp sổ hồng đúng hạn, với mốc ràng buộc pháp lý tối đa 50 ngày kể từ ngày bàn giao căn hộ cho người mua.

Nhóm nghĩa vụ 1 – Hoàn tất pháp lý dự án (trước bàn giao):

  • Hoàn thành xây dựng và được cơ quan có thẩm quyền nghiệm thu, cấp văn bản xác nhận đủ điều kiện đưa vào sử dụng
  • Bản vẽ hoàn công phải được Sở Tài nguyên và Môi trường TP.HCM kiểm tra xác nhận khớp với thực tế xây dựng
  • Toàn bộ dự án không được có tranh chấp pháp lý hoặc thế chấp toàn bộ tại tổ chức tín dụng

Nhóm nghĩa vụ 2 – Hoàn thành nghĩa vụ tài chính với Nhà nước (trước và sau bàn giao):

  • Nộp đầy đủ tiền sử dụng đất theo quyết định của cơ quan thuế
  • Hoàn tất các khoản thuế và phí liên quan theo quy định của pháp luật đất đai
  • Đây là điều kiện tiên quyết không thể bỏ qua, nhiều dự án PMH chậm sổ chính vì vướng ở bước này

Nhóm nghĩa vụ 3 – Tập hợp và nộp hồ sơ cấp sổ (trong 50 ngày từ bàn giao):

  • Tập hợp hồ sơ pháp lý của toàn bộ căn hộ trong dự án
  • Nộp lên Văn phòng Đăng ký đất đai TP.HCM trong thời hạn 50 ngày theo Luật Nhà ở 2023
  • Theo dõi và phối hợp với Chi cục Thuế khu vực trong quá trình tính thuế trước bạ

Nhóm nghĩa vụ 4 – Hỗ trợ người mua hoàn tất thủ tục:

  • Cung cấp đầy đủ hồ sơ pháp lý cho người mua khi được yêu cầu tự làm sổ
  • Hỗ trợ người mua nộp hồ sơ nếu phát sinh vướng mắc hành chính trong quá trình xử lý

Người Mua Cần Chuẩn Bị Gì Để Không Làm Chậm Tiến Độ Ra Sổ Hồng?

Người mua cần chuẩn bị 3 nhóm việc chính để không làm chậm tiến độ ra sổ hồng căn hộ PMH: hoàn tất nghĩa vụ tài chính, chuẩn bị đầy đủ hồ sơ cá nhân, và phản hồi nhanh khi cơ quan thuế ra thông báo nộp trước bạ.

Nhóm 1 – Hoàn tất nghĩa vụ tài chính với chủ đầu tư:

  • Thanh toán 100% giá trị hợp đồng mua bán đúng lịch, kể cả các khoản phí quản lý và phí bàn giao
  • Giải chấp ngân hàng kịp thời nếu căn hộ đang trong diện thế chấp để vay tiền mua nhà
  • Xuất trình biên lai thanh toán đầy đủ khi CĐT yêu cầu để xác nhận đủ điều kiện nộp hồ sơ

Nhóm 2 – Chuẩn bị hồ sơ cá nhân hợp lệ:

  • CMND hoặc CCCD còn hiệu lực, bản sao công chứng còn trong thời hạn 6 tháng kể từ ngày nộp hồ sơ
  • Hộ khẩu thường trú hoặc giấy đăng ký tạm trú hợp lệ (bản sao công chứng)
  • Giấy đăng ký kết hôn nếu căn hộ đứng tên vợ chồng chung tài sản
  • Lưu ý: Bản sao hết hạn sẽ bị trả lại hồ sơ, kéo dài thêm nhiều tuần chờ đợi

Nhóm 3 – Nộp thuế trước bạ kịp thời:

  • Khi nhận được thông báo tính thuế trước bạ từ Chi cục Thuế, người mua phải nộp trong thời gian quy định
  • Chậm nộp thuế trước bạ là nguyên nhân phổ biến nhất khiến cá nhân người mua làm chậm toàn bộ tiến trình cấp sổ hồng
  • Mức thuế trước bạ hiện hành là 0,5% trên giá trị căn hộ ghi trong hợp đồng mua bán

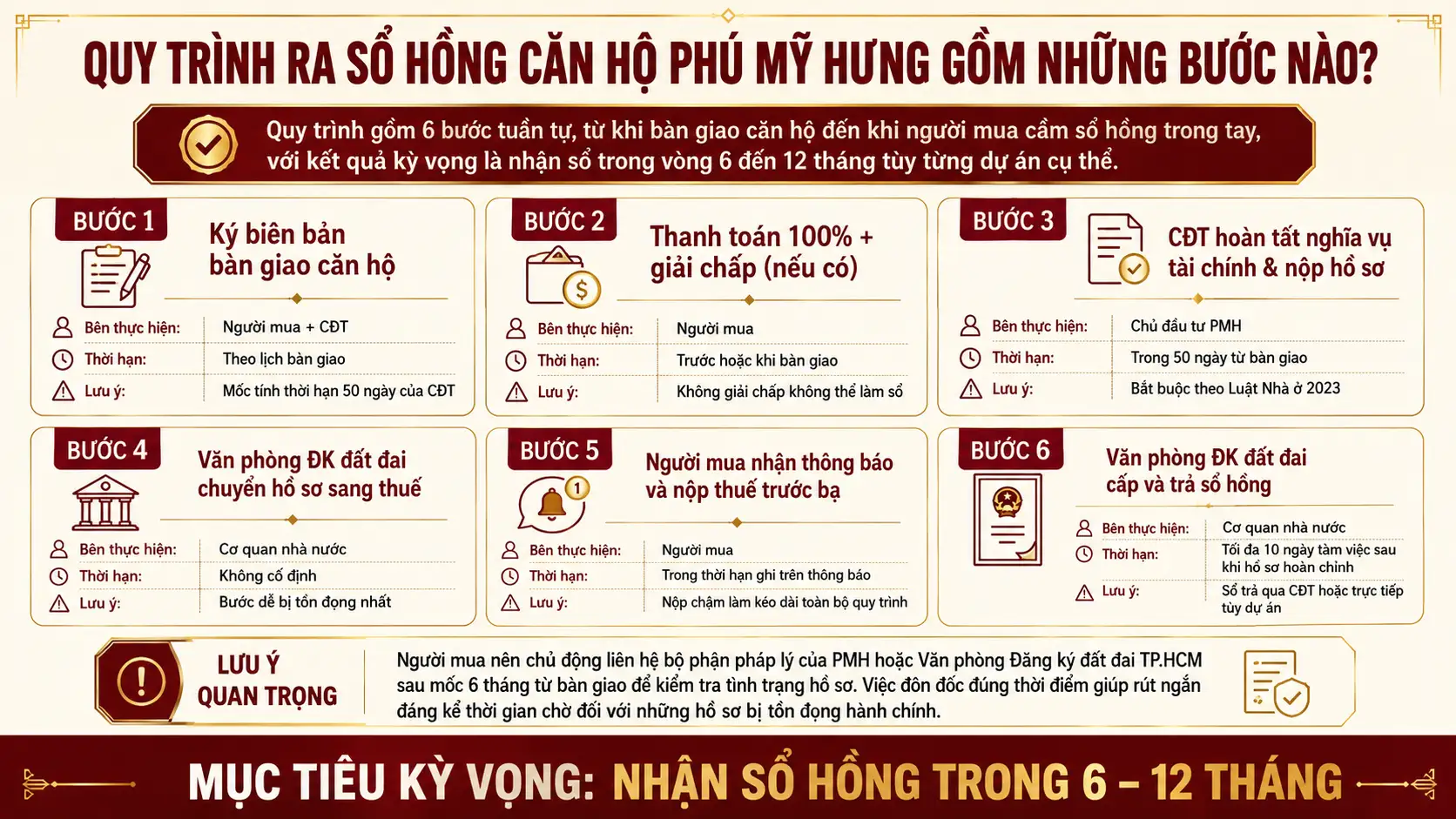

Quy Trình Ra Sổ Hồng Căn Hộ Phú Mỹ Hưng Gồm Những Bước Nào?

Quy trình ra sổ hồng căn hộ Phú Mỹ Hưng gồm 6 bước tuần tự, từ khi bàn giao căn hộ đến khi người mua cầm sổ hồng trong tay, với kết quả kỳ vọng là nhận sổ trong vòng 6 đến 12 tháng tùy từng dự án cụ thể.

Quy Trình Ra Sổ Hồng Căn Hộ Phú Mỹ Hưng Gồm Những Bước Nào
Quy Trình Ra Sổ Hồng Căn Hộ Phú Mỹ Hưng Gồm Những Bước Nào

Dưới đây là bảng tổng hợp toàn bộ quy trình, làm rõ từng bước ai làm, thời hạn bao lâu và lưu ý người mua cần nắm để chủ động theo dõi tiến độ:

Bước Nội dung Bên thực hiện Thời hạn Lưu ý
1 Ký biên bản bàn giao căn hộ Người mua + CĐT Theo lịch bàn giao Mốc tính thời hạn 50 ngày của CĐT
2 Thanh toán 100% + giải chấp (nếu có) Người mua Trước hoặc khi bàn giao Không giải chấp không thể làm sổ
3 CĐT hoàn tất nghĩa vụ tài chính & nộp hồ sơ Chủ đầu tư PMH Trong 50 ngày từ bàn giao Bắt buộc theo Luật Nhà ở 2023
4 Văn phòng ĐK đất đai chuyển hồ sơ sang thuế Cơ quan nhà nước Không cố định Bước dễ bị tồn đọng nhất
5 Người mua nhận thông báo và nộp thuế trước bạ Người mua Trong thời hạn ghi trên thông báo Nộp chậm làm kéo dài toàn bộ quy trình
6 Văn phòng ĐK đất đai cấp và trả sổ hồng Cơ quan nhà nước Tối đa 10 ngày làm việc sau khi hồ sơ hoàn chỉnh Sổ trả qua CĐT hoặc trực tiếp tùy dự án

Quan trọng hơn, người mua nên chủ động liên hệ bộ phận pháp lý của PMH hoặc Văn phòng Đăng ký đất đai TP.HCM sau mốc 6 tháng từ bàn giao để kiểm tra tình trạng hồ sơ, thay vì chỉ chờ đợi thụ động. Việc đôn đốc đúng thời điểm giúp rút ngắn đáng kể thời gian chờ đối với những hồ sơ bị tồn đọng hành chính.

Tại Sao Sổ Hồng Căn Hộ PMH Lại Chậm Hơn Cam Kết Ban Đầu?

3 nguyên nhân chính khiến sổ hồng căn hộ PMH chậm hơn cam kết: tồn đọng hành chính trong quy trình phối hợp liên ngành giữa Văn phòng Đăng ký đất đai và Chi cục Thuế, một số lô đất PMH có thời hạn sử dụng 50 năm cần xử lý thủ tục bổ sung, và nghĩa vụ tài chính của CĐT phát sinh phức tạp hơn dự kiến với các dự án quy mô lớn.

Cụ thể hơn, sự khác biệt giữa cam kết bán hàng “1 năm ra sổ” và thực tế chờ đợi đến 4 năm tại Hưng Phúc Premier phản ánh rõ khoảng cách giữa thiện chí của chủ đầu tư và năng lực xử lý hành chính của hệ thống cơ quan nhà nước. PMH không thể tự mình đẩy nhanh quy trình một khi hồ sơ đã nằm trong tay Chi cục Thuế hoặc Văn phòng Đăng ký đất đai.

Khi PMH Chậm Ra Sổ Hồng, Người Mua Có Quyền Làm Gì?

Người mua có 3 quyền hành động khi PMH chậm ra sổ hồng quá thời hạn pháp lý. Thứ nhất, khiếu nại chính thức lên Sở Xây dựng và Sở Nông nghiệp và Môi trường TP.HCM theo quy trình hành chính. Thứ hai, phản ánh trực tiếp đến Tổ công tác 1645 của UBND TP.HCM, cơ quan đặc trách giải quyết vướng mắc cấp sổ hồng cho các dự án tại TP.HCM. Thứ ba, khởi kiện dân sự tại tòa án nhân dân có thẩm quyền yêu cầu chủ đầu tư thực hiện đúng nghĩa vụ hợp đồng, bao gồm yêu cầu bồi thường thiệt hại nếu việc chậm sổ gây tổn hại tài chính cho người mua. Tổ công tác 1645 được thành lập theo chỉ đạo của UBND TP.HCM chính là kênh tháo gỡ hiệu quả nhất hiện nay.

Thời Gian Ra Sổ Hồng Của PMH So Với Các Chủ Đầu Tư Khác Nhanh Hay Chậm Hơn?

PMH nhanh hơn so với trung bình thị trường TP.HCM với thời gian thực tế từ bàn giao đến cầm sổ là 6 đến 12 tháng, trong khi nhiều chủ đầu tư khác tại TP.HCM trung bình mất 18 đến 36 tháng, thậm chí có dự án kéo dài đến 5 đến 7 năm. PMH đạt được lợi thế về thời gian nhờ hệ thống chuẩn bị hồ sơ pháp lý nội bộ song song với giai đoạn thi công hoàn thiện, thay vì chờ bàn giao xong mới bắt đầu lo thủ tục như nhiều CĐT khác. Tuy nhiên, với những trường hợp đặc thù như Hưng Phúc Premier, thời gian 4 năm chưa có sổ cho thấy ngay cả PMH cũng không miễn nhiễm với rủi ro chậm sổ kéo dài khi gặp vướng mắc hành chính phức tạp.
